巴彦淖尔市农牧局对五原县2022年高标准农田建设项目进行竣工验收

   2023-03-03 巴彦淖尔农牧2370
核心提示:2月22日—23日,巴彦淖尔市农牧局组织水利工程、财务审计和农田建设相关专家及技术人员组成项目竣工验收组,由市农牧局党组成员

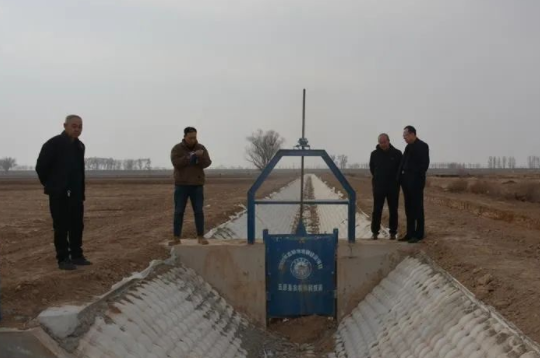

2月22日—23日,巴彦淖尔市农牧局组织水利工程、财务审计和农田建设相关专家及技术人员组成项目竣工验收组,由市农牧局党组成员、副局长李斌带队,对五原县2022年高标准农田建设项目进行竣工验收。

据了解,项目区总面积1.3万亩,涉及五原县新公中镇团结村、套海镇红旗村、复兴镇民生村和县农场。总投资2340万元,其中:财政资金2210万元,农民投工投劳130万元。主要建设内容有:土地平整157692立方米,土方调配外运土方30551立方米,内部调运115712立方米,弃土46368立方米,斗农渠衬砌17.033公里,斗农渠整治13.927公里,毛渠整治36.235公里,沟道整治5.850公里,各类水工建筑物383座,新(改)一级田间道1363米,新(改)二级田间道20505米,新(改)建生产路24519米。

2022年,五原县及早安排部署高标准农田建设各项工作,认真抓好前期规划设计保障,调动各方力量,紧抓工程质量,并针对高标准农田建设项目区地处黄灌区的特点,提出了自己的“一高、二紧”特色建管办法。“一高”即高效管理,在高标准农田建设方面,五原县政府主要领导高度重视,作为首要工程亲自抓,建立了项目片区领导包联机制,划片管理,负责各自项目区施工,做到施工期间每日到现场巡查,夯实了包联干部责任,明确了包联工作职责。“二紧”即:一是紧抓施工进度。由于项目区地处套区,灌溉与施工矛盾非常突出,利用有限施工时间,争分夺秒,正排工序、倒排工期,当年完成建设任务;二是紧抓工程质量生命线。通过积极发动当地群众,作为质量监督员全程跟踪,使工程监督不留死角,现场监理和总监常驻现场,进行全过程监管,严把设计、施工、材料、工序等各个关卡,严格照规范、照图纸施工,不合格材料坚决不进场,不合格建筑物坚决拆除。

验收组经过实地勘查、档案逐一比对和意见沟通交换,对项目区的内外业检查及综合评定,五原县2022年高标准农田建设项目的土地平整工程、灌溉与排水工程、田间道路工程基本符合设计标准和施工规范要求,项目区基本情况、工程量清单、图册等工程资料能够按照项目要求,结合行业规范整编归档并装订成册方便查阅。参建单位提供的项目建设管理、工程施工、监理等各个环节形成的各类资料齐全,能够真实的反映项目实施的全过程。同时,针对此次验收中发现的问题,验收组提出了整改意见和建议,并书面反馈建设单位,要求严格按照设计标准和行业规范进行整改,争取顺利通过复验。
